Geodezyjna inwentaryzacja powykonawcza obiektów budowlanych
Jest to niezbędny element w procesie inwestycyjnym, pozwalający na oficjalne potwierdzenie zgodności wykonanych prac budowlanych z projektem.

Czym jest geodezyjna inwentaryzacja powykonawcza obiektów budowlanych?

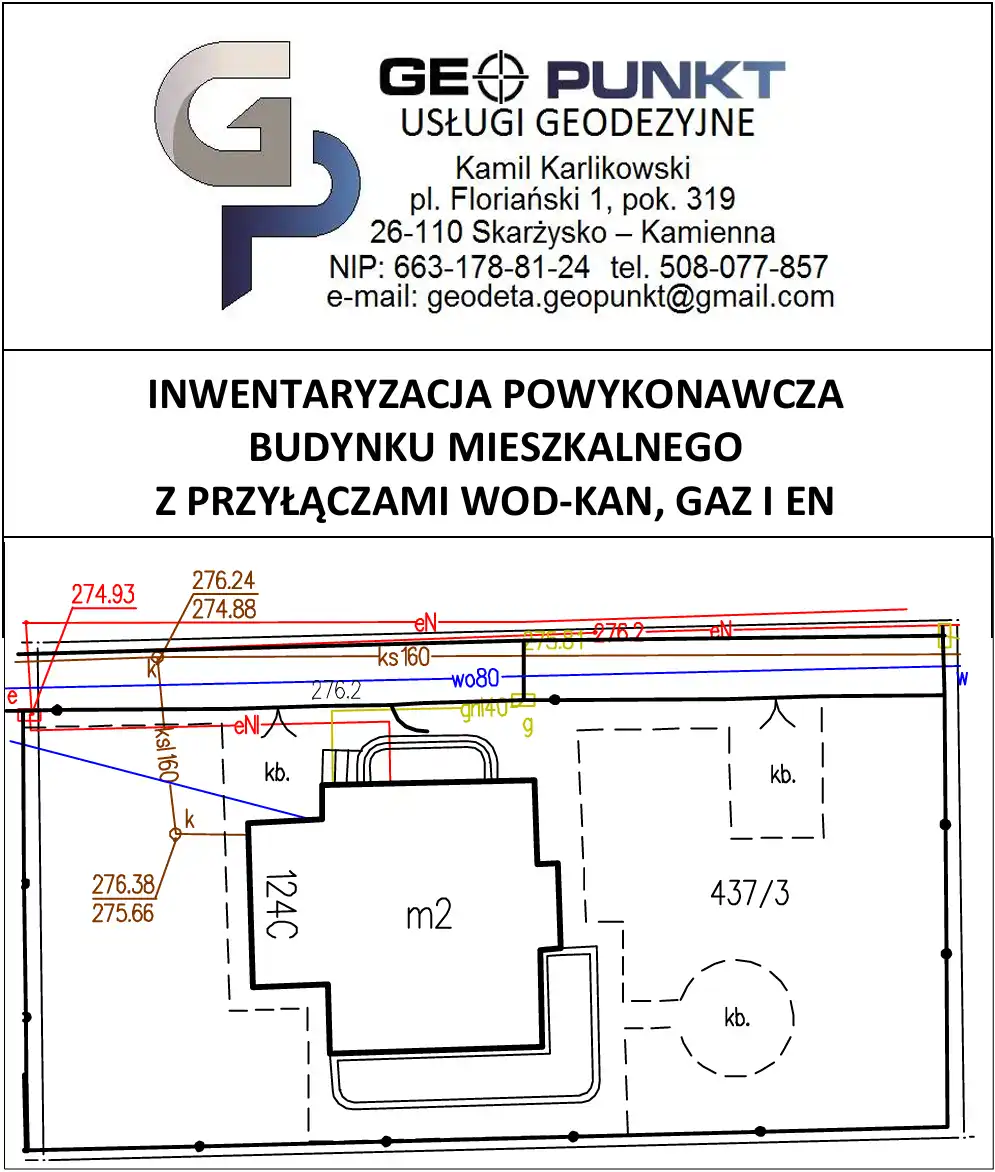

Geodezyjna inwentaryzacja powykonawcza obiektów budowlanych to wykonanie pomiarów mających na celu zebranie aktualnych danych o przestrzennym rozmieszczeniu elementów zagospodarowania terenu objętego zamierzeniem budowlanym i sporządzenie dokumentacji geodezyjnej zawierającej wyniki tych pomiarów.
W przypadku przyłączy, pomiaru należy dokonać przed ich zasypaniem. Pomiary powykonawcze wykonuję się
po zakończeniu prac budowlanych, a przed oddaniem obiektu do użytkowania.
Dlaczego wykonujemy inwentaryzacje powykonawczą?
Jest to niezbędny element w procesie inwestycyjnym, pozwalający na oficjalne potwierdzenie zgodności wykonanych prac budowlanych z projektem oraz odgrywa kluczową role w zakończeniu procesu budowlanego. Ponadto, prawidłowo wykonany pomiar inwentaryzacyjny w przypadku awarii podziemnego uzbrojenia terenu, pozwoli na szybkie zlokalizowanie uszkodzonego przyłącza. Bez wykonanej inwentaryzacji powykonawczej inwestor nie będzie mógł dokonać zgłoszenia zakończenia budowy.
Od czego zaczynamy geodezyjną inwentaryzację powykonawczą?
- Podpisujemy umowę na wykonanie mapy z inwentaryzacji powykonawczej.
- Zgłaszamy pracę do Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej – udostępniane zostają materiały, na bazie których możemy sporządzić mapę z inwentaryzacji (materiały są udostępniane do 5 dni roboczych).
- W terenie wykonywany jest pomiar nowo wybudowanych obiektów podlegających inwentaryzacji np. budynki, przyłącza oraz inne elementy zagospodarowania terenu.
- Geodeta opracowuję wyniki pomiarów oraz dokonuje analizy zgodności usytuowania zamierzonych szczegółów terenowych w stosunku do danych z projektu.
- Kompletujemy operat techniczny i przekazujemy go do weryfikacji. Operat geodezyjny musi być poddany kontroli w Powiatowym Ośrodku Dokumentacji Geodezyjnej i Kartograficznej w Starostwie Powiatowym. Termin weryfikacji operatu jest zależny od wielkości zakresu mapy i trwa od 7-20 dni roboczych.
- Po przyjęciu operatu do zasobu geodezyjnego inwestorowi zostaje przekazana mapa.


Cena
Czynnikami warunkującymi koszt wykonania mapy są m.in wielkość i ilość nowo wybudowanych obiektów budowlanych. Szczegółowa wycena jest dokonywana indywidualnie w odniesieniu do konkretnego zlecenia.
Czas realizacji
Czas realizacji jest stosunkowo krótki i wynosi zazwyczaj od 2 do 4 tygodni. Podobnie jak większość usług świadczonych przez firmy geodezyjne czas ten zależy od Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej oraz jego wydajności.
